大震災復旧第1期工事
工期 平成24年10月1日〜10月31日

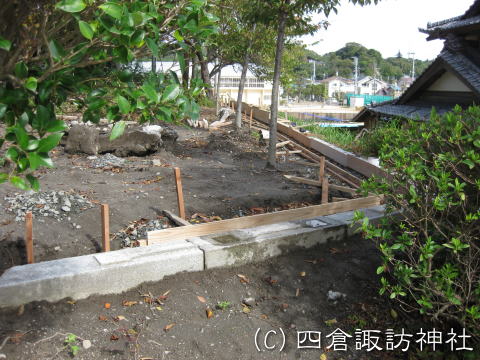

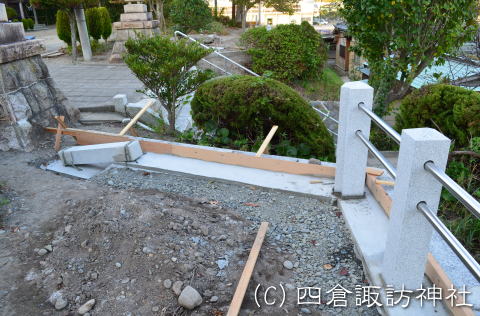

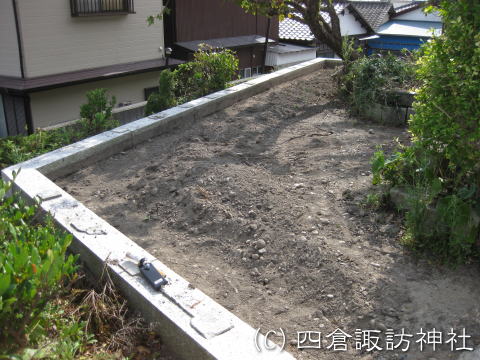

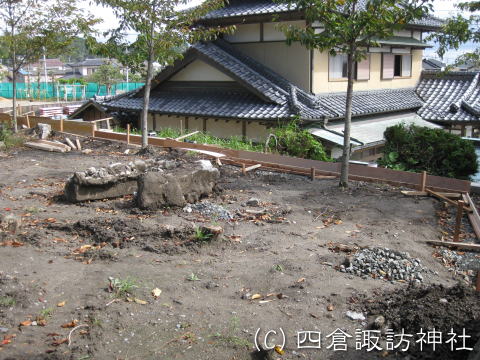

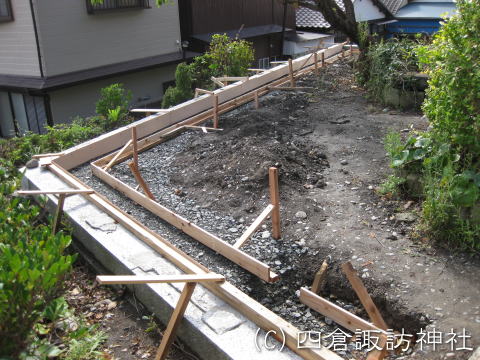

倒壊した旧玉垣址に新玉垣の基礎を作る 平成24年10月1日 |
基礎の型枠を作る
10月11日

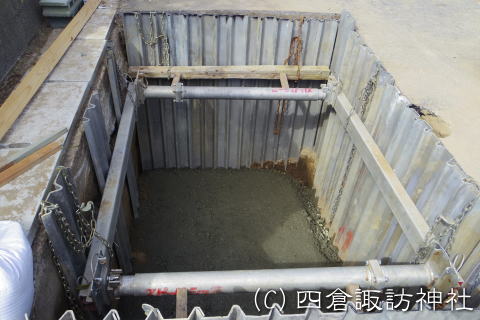

コンクリートを流し込み基礎の造成 10月14日 |

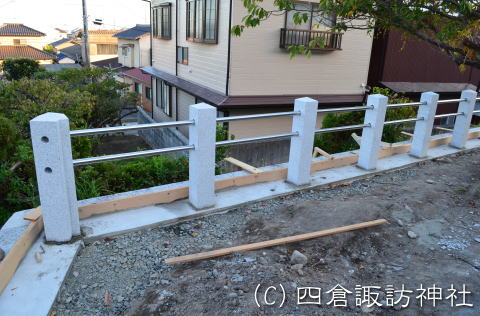

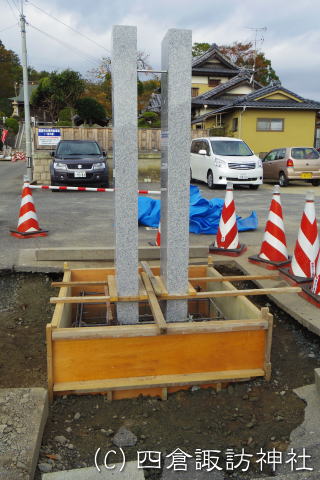

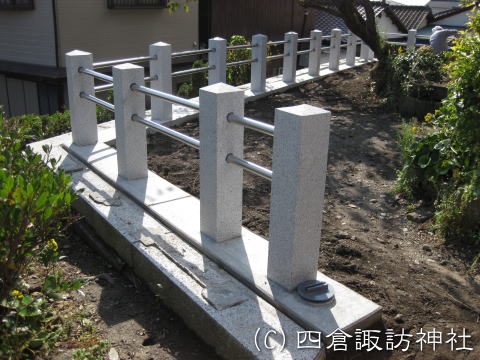

基礎の上に玉垣の石柱を配置 10月16日 |
無事玉垣が完成 平成24年10月31日 |

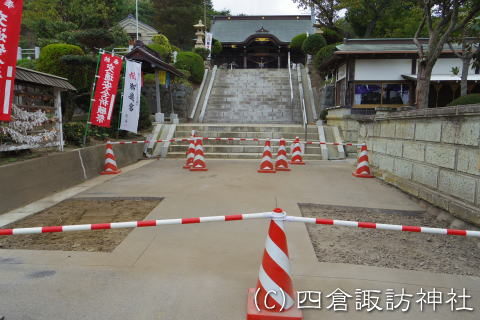

被害場所 | 被害状況 | 復旧状況 |
社務所 | 瓦落下 | 復旧済 |
基礎地割れ発生 | 復旧済 | |
傾き発生 | 復旧済 | |
大谷石塀倒壊 | 復旧済 | |
石灯篭倒壊 | 復旧済 | |
参 道 | 手水舎基礎歪み発生 | 復旧済 |
大鳥居倒壊 | 復旧済 | |
地割れ発生 | 復旧済 | |
石階段歪み発生 | 復旧済 | |
駐車場 | 地割れ発生 | 復旧済 |
境 内 | 玉垣倒壊 | 復旧済 |
国旗掲揚塔傾斜 | 復旧済 | |
石垣亀裂5箇所 | 復旧済 | |
神輿蔵亀裂4箇所 | 復旧済 | |
記念碑倒壊3基 | 復旧済 | |
石灯篭倒壊 | 復旧済 | |
狛犬位置ズレ発生 | 復旧済 | |
神社本殿 | 基礎亀裂3箇所 | 復旧済 |
ごはい緩み | 復旧済 |
大震災復旧第2期工事
工期 平成25年10月10日〜11月30日

平成25年10月10日 鳥居改築工事着手 以前立っていたところより約30mさがった位置に建立が決定 |

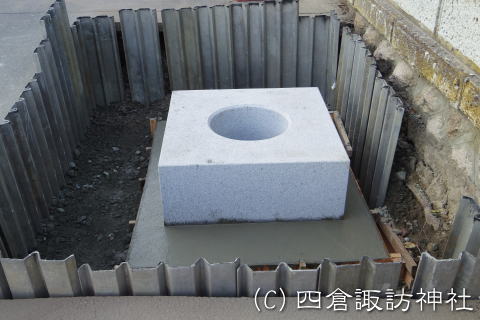

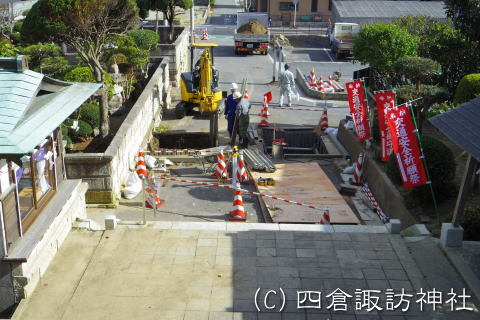

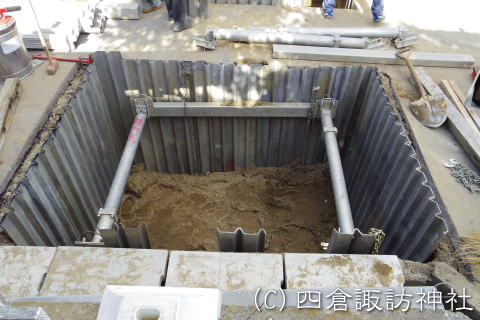

鳥居を支える基礎を作るため穴を掘削 10月17日 |

基礎の底にコンクリートを流し込む 10月18日 |
新鳥居を建てると同時に 社号石柱と祭礼幟旗の支柱を移動し、改築する 11月2日 |
鳥居の礎石を搬入 基礎の穴に固定 10月31日〜11月5日 |
礎石を固定して基礎穴を埋め戻す 11月6日 |

鳥居を建てるため足場を設置 11月11日 |

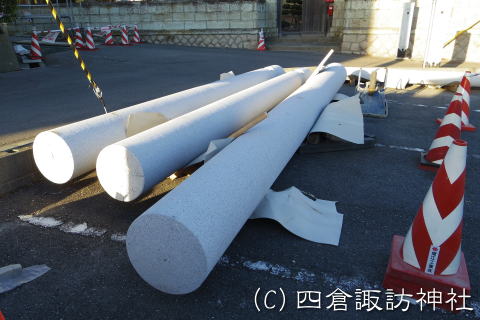

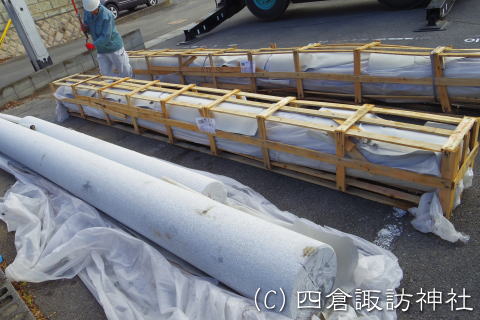

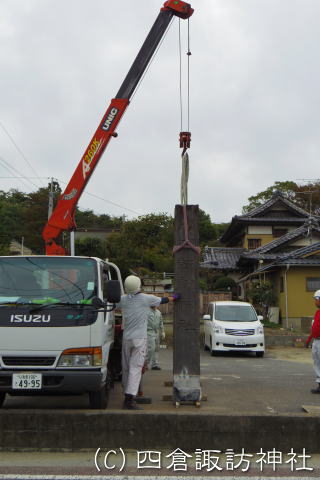

真新しい鳥居の石材が運び込まれる 11月12日 |

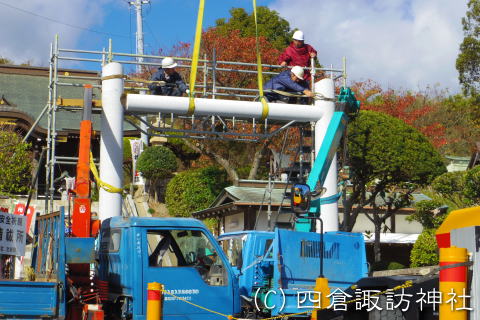

重機を用いて鳥居石材を持ち上げ組み立て作業に入る 11月13日 午前9時 |

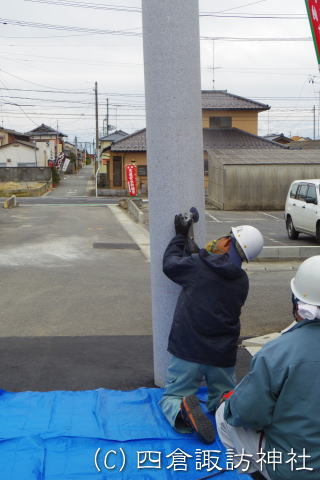

礎石に鳥居の石柱を差し込む 午前10時40分 |

鳥居の笠木を取り付けて完成が近づく 午前11時30分 |

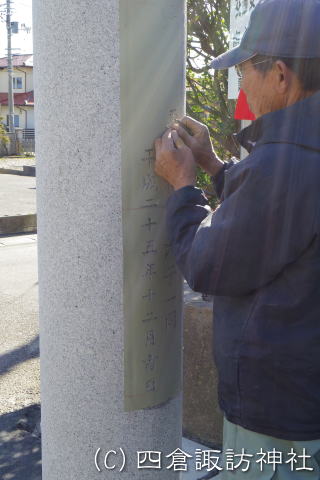

鳥居が立った後、奉納銘と震災復旧の記念銘を刻む 11月28日 |
文字を刻む作業 11月29日 |
銘が完成 後世に伝え遺す |

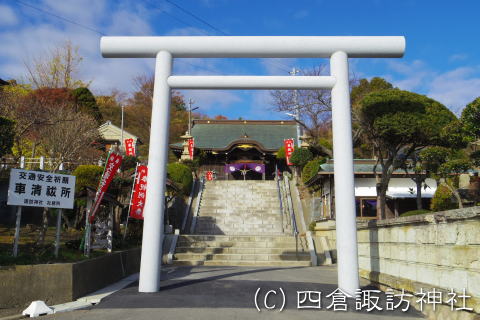

新鳥居が完成 全長5m 間口3.7m 笠木の長さ6m 旧鳥居とほぼ同じの寸法となります。 11月30日 |
震災復旧竣工奉告祭
平成25年12月8日執行
神前に社内震災復旧 を奉告 |
新鳥居を清める |
社総代責任役員より御礼の挨拶 | 施工業者に感謝状を贈呈 |

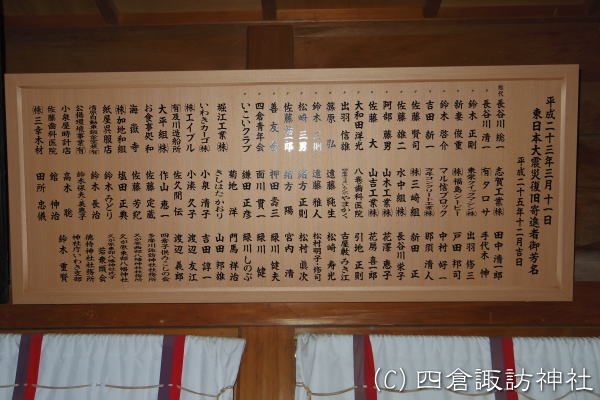

東日本大震災復旧寄進者名を拝殿内に掲示
ご寄進いただきました皆様、洵にありがとうございました。
